Lavori in corso per il parco Falchera

065

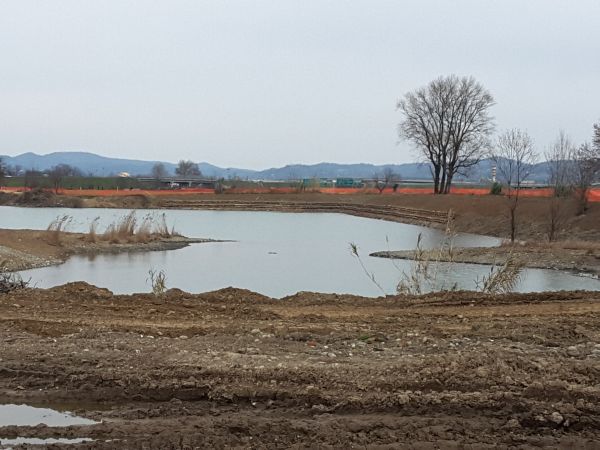

Il lago del parco Falchera. Le sponde vengono irrobustite con interventi di ingegneria naturalistica che utilizzano materiali naturali.

di Mauro Marras

Con la realizzazione del Parco Falchera si porta a compimento un progetto atteso da 30 anni. Oggi il sindaco Piero Fassino, l’assessore Enzo Lavolta e la presidente della Circoscrizione Nadia Conticelli hanno verificato sul posto l’andamento dei lavori: un parco di 430mila metri quadrati, con un lago al centro, orti, aree giochi, campi sportivi e zone agricole. Un nuovo polmone verde là dove fino a pochi mesi fa regnavano orti improvvisati e discariche abusive. La bonifica resasi necessaria dopo anni di abbandono ha prodotto 2000 tonnellate di rifiuti. La realizzazione a parco è stata possibile grazie a due importanti eventi: la cessione dell’area da parte della società Borsetto alla Città di Torino, che in cambio, grazie a una variante del Prg, realizzerà in un’area di 40mila metri quadrati un’area residenziale a fianco al parco; i contributi del Piano Città del Governo del 2012, che hanno innescato le procedure per la trasformazione.

Il progetto è interamente ideato e realizzato dai tecnici del servizio Grandi opere del verde della Città di Torino.

Trent’anni, dicevamo. Le prime proposte progettuali risalgono alla metà degli anni Ottanta. Ma il primo progetto preliminare risale al 1999, il primo definitivo nel 2001. Poi, grazie allo sblocco del Piano Città, ecco i nuovi progetti preliminare e definitivo nel 2013, l’esecutivo nel 2015.

Con questo progetto la Città vuole consolidare la valenza naturalistica del paesaggio, che ha i suoi punti di forza nella presenza dei laghetti di cava, un ecosistema ormai consolidato e di pregio ambientale; offrire nuovi spazi di aggregazione e socializzazione e realizzare un parco agricolo sostenibile con modalità di gestione mista, con la collaborazione di ortolani e agricoltori.

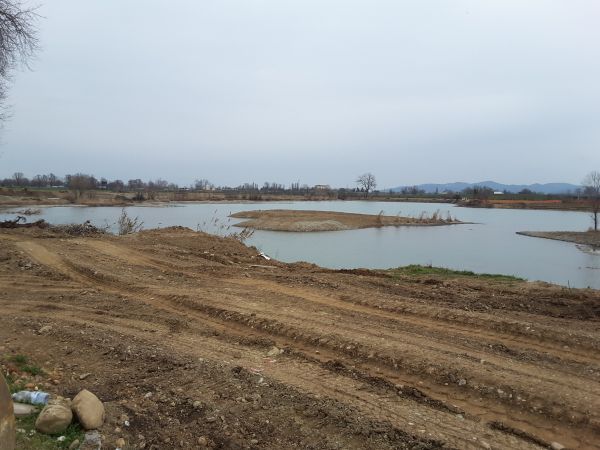

Il parco spondale. È tra i primi lavori affrontati: Sono già visibili e in gran parte ultimate le opere di ingegneria naturalistica per il consolidamento delle sponde. Si è anche proceduto a riempire il lago piccolo e parte del lago grande con circa 20mila mc di terreno, dove si realizzerà il giardino attrezzato. Consolidate le sponde anche del rio Mottone, già presente ma in parte deviato dal nuovo allestimento. Tra le altre opere previste: spiaggia urbana, anfiteatro inerbito, percorso sull’istmo con passerella, isolette vegetate, percorsi didattico naturalistici. Il lago è ricco di pesci e l’acqua è pulita. Tra le ipotesi, anche la creazione di una piccola spiaggia e un pontile per canoe. Il lago è abbastanza profondo: vicino all’isolotto centrale ci sono punti profondi anche sette metri.

Il giardino attrezzato ha una superficie di 33mila metri quadrati: 1600 mq area gioco bimbi, area sport – mq. 3200 (campi calcetto e basket). Il parco estensivo, invece si offre per attività libere di corsa e bicicletta, con viali alberati, macchie con alberi a fitta copertura vegetale.

Parco agricolo: Alcune aree saranno gestite in convenzione per il mantenimento delle attività agricole: colture sostenibili, manutenzione parco a carico agricolo, percorsi didattici, attività convenzionate di servizio al parco. Orti urbani: 120 individuali, 50 associativi. L’area è già stata “preparata” per accogliere gli orti, che saranno pronti entro la prossima estate così da poter procedere alle assegnazioni da parte della Circoscrizione entro l’anno.

Costi di realizzazione del parco. 5.600.000 euro l’importo totale, finanziato con fondi ministeriali del Piano Città per 5.433.500 euro. Importo dei lavori 4.450.000 euro.

Tempi di realizzazione del parco

  • approvazione progetto esecutivo                                           31 marzo 2015
  •  pubblicazione gara d’appalto                                                   22 aprile 2015
  • prima seduta di gara /   aggiudicazione                             20 maggio 2015
  • procedure contrattuali                                                     giugno / luglio 2015
  • procedure bonifica bellica                                              giugno / luglio 2015
  • completamento pulizie                                                             fine luglio 2015
  • consegna finale delle aree                                                        fine luglio 2015
  •  esecuzione bonifica bellica                                   agosto / settembre 2015
  •  riempimento lago piccolo                                                                    in corso
  •  inizio lavori del parco  (a partire dagli orti urbani)   5 novembre 2015
  • tempo utile per l’esecuzione                                    giorni complessivi   721
